現丸は2,3,4号ゲートから放流している.
進捗状況
イ 転流工吐口と斜坑
トンネルの中は不明です.

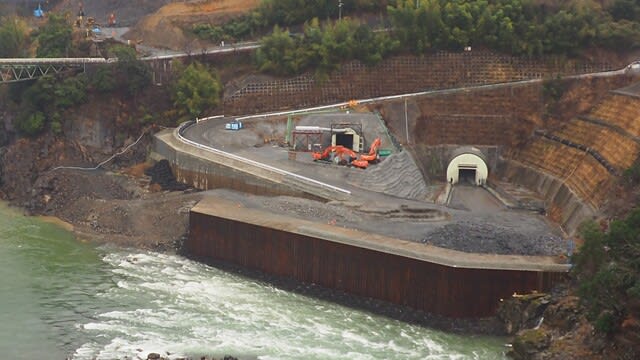

仮締切は,川には先週の状態に追加して砕石が投入され,岩壁一部を崩してちょっとした平場を造り,その上をホースがはわせてある. ホースは先週より延長している.

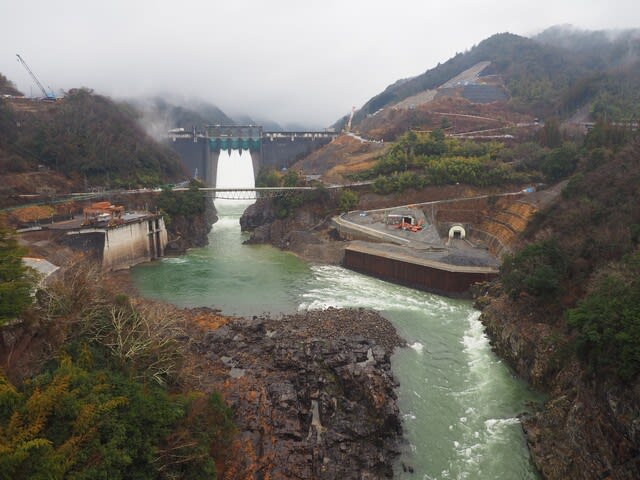

展望台からみる.
現丸建設時の擁壁が一部を残して取り壊された.
先週見た"↑⑤"のマーキングがつけてあったのも見当たらないので,これも取り壊された.
先週↓
ロ 堤体左岸
<上の方>
モルタルをはぎ取って掘削している.
青いクレーンの所は青い物や黄緑色の物が置かれて慌ただしくなってきた.
<中腹と下の方>
降雨で山が濡れていて,いつもと色味が違い状況がわかりにくい.
展望台から<中腹>をみる.
小さくて見にくいが,撤去中の旧ケーブルクレーン基礎の内側に足場が組まれた.
ハ 堤体右岸
西面テッペンは構台が組まれつつあって,組まれた所には既にクレーンが載っている.
前回現丸減勢工にいた調査船は,ミックさんのクレーンの向こう側に揚げられている.
旧管理所前
現丸減勢工に下りていくための足場が組まれていて,デッカい照明も3台設置されている.
ニ 新丸山発電所の西
護岸を直している.
コンクリート打ちは先週で終わったかと思っていたが,並べたブロックの頭に型枠が組まれ,シートで覆っているのをみるとまだ終わっていなかったようだ.
口杣沢もみる
なんでこんな日に行ったのかわかりませんが,口杣沢へも行きました.
転流工の呑口方向をみる.
掘削土でジャンジャン埋め立てている.
つづく.
